Acompanhe a evolução das obras da Econ em setembro de 2026

Acompanhe a evolução das obras da Econ em setembro de 2026

30 de outubro de 202611 min de leitura

Acompanhar a evolução da obra do seu futuro apartamento é ver, mês a mês, o projeto sair do papel e ganhar forma. Primeiro vêm as fundações e a estrutura; depois, as paredes, as instalações e os acabamentos que vão deixando cada ambiente mais próximo de receber novos moradores.

Em setembro de 2026, as obras da Econ seguiram avançando em diferentes etapas. Enquanto alguns empreendimentos já chegaram à conclusão, outros estão nos últimos detalhes ou continuam avançando na estrutura e nas instalações.

Neste relatório, reunimos os números do mês para você acompanhar o andamento da obra do seu empreendimento e entender o que está acontecendo em cada fase. Confira a evolução de setembro!

📊 Resumo do mês: destaques de setembro de 2026

→ Empreendimentos entregues ou com 90% ou mais de avanço acumulado: o Like e o Vita entregues e todas as etapas das obras estão concluídas, o Grid Interlagos avançando a todo vapor com 96,88% junto com o Inove Zona Sul que alcanço o marco de 96% concluído e o Win Ibitirama com 93,50% está com estrutura e alvenaria concluídas, com instalações hidráulicas e elétricas em 90%.

→ Obras avançando em diferentes etapas de estrutura, instalações e acabamentos: o Neo Bosque Maia está com as obras acumuladas em 86,05% e acabamento em 66%, já o Hype Trend com 84,36% fundação e estrutura concluídas, o empreendimento Green Park está com as obras acumuladas em 24,63% e fundação concluída. O Lumi Spark segue subindo chegando em 21,80%.

Cada empreendimento tem seu próprio ritmo, e esses números ajudam a entender o que já foi realizado e quais etapas seguem em andamento. No relatório completo, você confere os detalhes da evolução de cada obra.

Evolução detalhada por empreendimento

Projetos com avanço acumulado de 100%

→ Vita

O empreendimento foi entregue! Uma etapa importante que marca uma nova fase para os moradores.

→ Like

O Like foi entregue e agora, o próximo passo é transformar cada ambiente em um lugar com a cara dos novos moradores.

Obras avançando para as etapas finais

→ Win Ibitirama

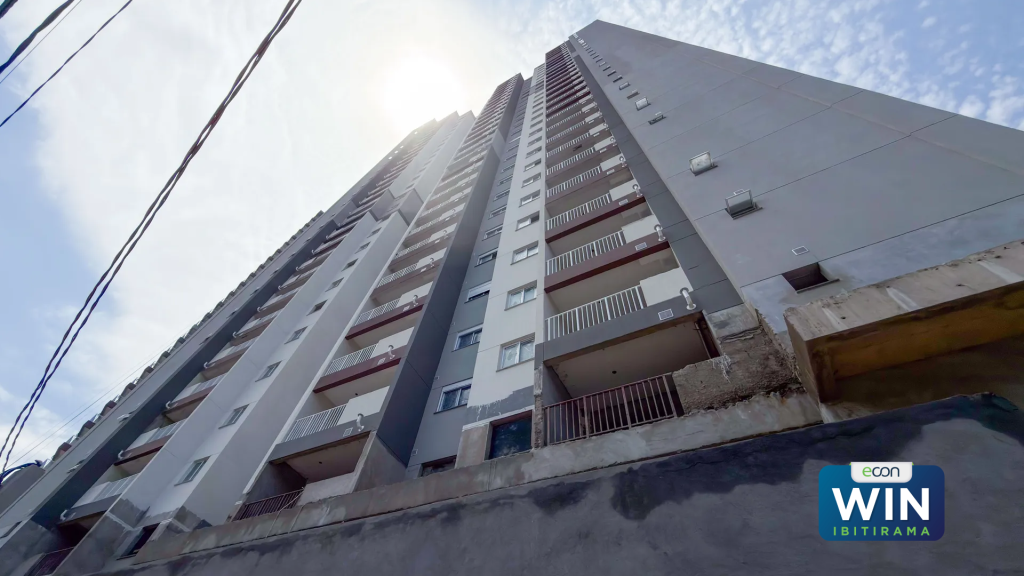

Avanço do mês: 2,33% | Total acumulado: 93,50%

O Win Ibitirama já tem fundação, estrutura e alvenaria concluídas. As instalações hidráulicas e elétricas chegaram a 90%, enquanto o acabamento está em 85% e a pintura em 59%. A obra segue avançando nos detalhes que dão forma aos ambientes.

→ Grid Interlagos

Avanço do mês: 2,71% | Total acumulado: 96,88%

O Grid Interlagos chegou a 96,88% de avanço acumulado. Com fundação, estrutura, alvenaria e instalações hidráulicas concluídas, o acabamento está em 95% e as instalações elétricas em 98%. A pintura chegou a 72%, trazendo mais uma etapa para acompanhar nessa reta final.

→ Inov Zona Sul

Avanço do mês: 3,09% | Total acumulado: 96,00%

O Inov Zona Sul alcançou 96% de avanço acumulado. Fundação, estrutura, alvenaria e instalações hidráulicas estão concluídas, enquanto as instalações elétricas chegaram a 85%. O acabamento e a pintura também seguem avançando, com 72% e 70%, respectivamente.

→ Vision

Avanço do mês: 3,58% | Total acumulado: 90,28%

O Vision ultrapassou os 90% de avanço acumulado. A fundação está concluída, a estrutura chegou a 99% e a alvenaria a 98%. As instalações hidráulicas estão em 82%, e o acabamento chegou a 77%. A pintura também está em andamento, com 51%.

Obras em ritmo de estrutura, instalações e acabamento

→ Hype Trend

Avanço do mês: 3,97% | Total acumulado: 84,36%

No Hype Trend, a fundação e a estrutura estão concluídas, e a alvenaria chegou a 97%. As instalações hidráulicas estão em 90%, enquanto as elétricas chegaram a 49%. O acabamento está em 42% e a pintura em 10%, mostrando como diferentes frentes da obra avançam em paralelo.

→ Hype Style

Avanço do mês: 3,15% | Total acumulado: 83,05%

O Hype Style está com a fundação concluída, a estrutura em 99% e a alvenaria em 94%. As instalações hidráulicas chegaram a 74%, as elétricas a 83% e o acabamento a 57%. A pintura está em 36%, dando sequência às etapas que vão preparando os ambientes.

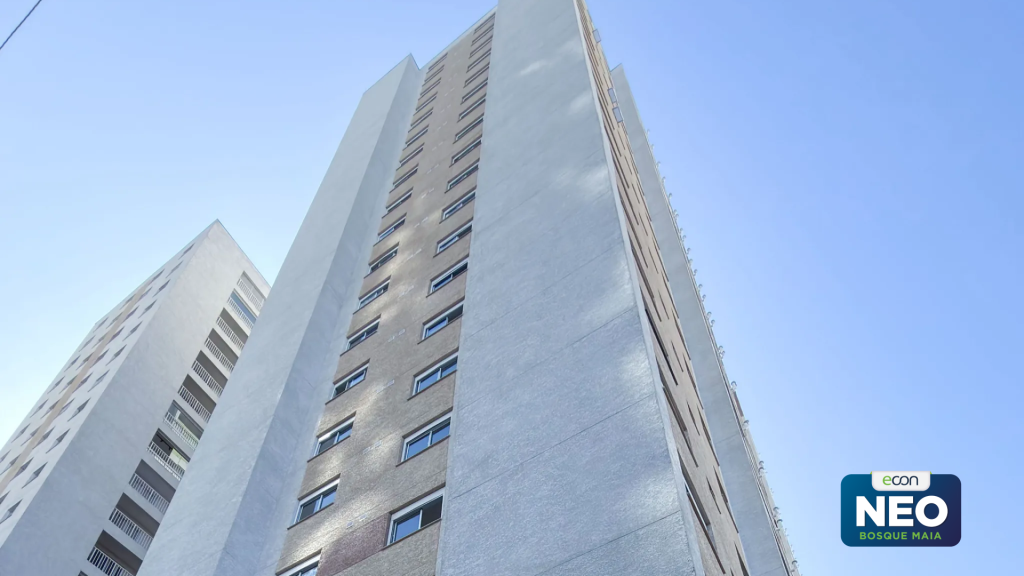

→ Neo Bosque Maia

Avanço do mês: 4,00% | Total acumulado: 86,05%

O Neo Bosque Maia avançou 4% em setembro e chegou a 86,05% de avanço acumulado. A fundação está concluída, a estrutura chegou a 99% e a alvenaria a 89%. O acabamento está em 66%, enquanto as instalações hidráulicas e elétricas seguem avançando.

→ Fast

Avanço do mês: 5,42% | Total acumulado: 83,17%

O Fast chegou a 83,17% de avanço acumulado. Fundação, estrutura e alvenaria estão concluídas, e as instalações elétricas já chegaram a 93%. O acabamento está em 96%, enquanto a pintura atingiu 50%. São etapas que ajudam a visualizar cada vez melhor os espaços do empreendimento.

→ Red

Avanço do mês: 4,08% | Total acumulado: 79,21%

No Red, a fundação e a estrutura estão concluídas, e a alvenaria chegou a 97%. As instalações hidráulicas estão em 87%, as elétricas em 76% e o acabamento em 53%. A obra continua avançando nas etapas que preparam os ambientes para os próximos serviços.

→ Soul Pari (Pardal)

Avanço do mês: 5,04% | Total acumulado: 77,65%

O Soul Pari avançou 5,04% em setembro e chegou a 77,65% de avanço acumulado. Fundação e estrutura estão concluídas, e a alvenaria está em 99%. As instalações hidráulicas chegaram a 92%, as elétricas a 74% e o acabamento a 53%.

→ Epic

Avanço do mês: 4,90% | Total acumulado: 74,97%

O Epic chegou a 74,97% de avanço acumulado. A fundação está concluída, a estrutura chegou a 94% e a alvenaria a 90%. As instalações hidráulicas estão em 81%, as elétricas em 62% e o acabamento em 30%. Cada etapa concluída abre caminho para a próxima.

→ Peak

Avanço do mês: 3,95% | Total acumulado: 69,26%

O Peak alcançou 69,26% de avanço acumulado. A fundação está em 98%, a estrutura em 92% e a alvenaria em 89%. As instalações hidráulicas chegaram a 76%, as elétricas a 62% e o acabamento a 30%. A construção segue avançando em diferentes frentes.

→ Link

Avanço do mês: 5,52% | Total acumulado: 69,79%

O Link teve um avanço de 5,52% em setembro, chegando a 69,79% acumulado. A fundação está concluída, a estrutura chegou a 65% e a alvenaria a 60%. As instalações hidráulicas estão em 19%, as elétricas em 11% e o acabamento em 8%.

→ Alto Jardim – Manacá

Avanço do mês: 5,46% | Total acumulado: 63,41%

O Alto Jardim – Manacá avançou 5,46% no mês. A fundação chegou a 84% e a estrutura a 91%, enquanto a alvenaria está em 57%. As instalações hidráulicas chegaram a 75%, e as elétricas a 26%. O acabamento está em 24%, dando sequência à evolução do empreendimento.

→ Gran Sky

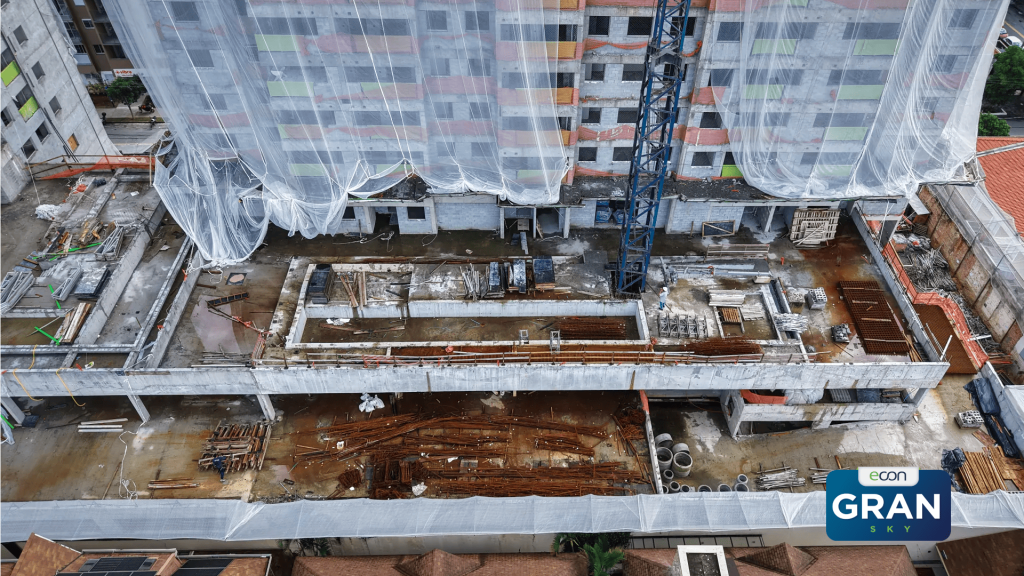

Avanço do mês: 2,20% | Total acumulado: 52,94%

O Gran Sky chegou a 52,94% de avanço acumulado. A fundação está em 98% e a estrutura em 95%. A alvenaria chegou a 62%, as instalações hidráulicas a 43% e as elétricas a 23%. O acabamento está em 7%, enquanto a pintura ainda está por começar.

→ Gran Spot

Avanço do mês: 2,73% | Total acumulado: 63,95%

O Gran Spot chegou a 63,95% de avanço acumulado. A estrutura está concluída, e a fundação e a alvenaria chegaram a 94%. As instalações hidráulicas estão em 60%, as elétricas em 36% e o acabamento em 35%. A próxima evolução acontece nas etapas que vão preparando os ambientes.

→ Rangel Pestana

Avanço do mês: 5,30% | Total acumulado: 59,11%

O Rangel Pestana avançou 5,30% em setembro e chegou a 59,11% acumulado. A fundação está concluída e a estrutura chegou a 99%. A alvenaria está em 64%, as instalações hidráulicas em 67% e o acabamento em 27%. A obra segue avançando em diferentes etapas.

→ GO – Lapa

Avanço do mês: 5,43% | Total acumulado: 44,19%

O GO – Lapa avançou 5,43% em setembro. A fundação chegou a 92%, enquanto a estrutura está em 38% e a alvenaria em 26%. As instalações hidráulicas estão em 24% e as elétricas em 22%. A obra segue ganhando forma, com novas etapas pela frente.

→ Park

Avanço do mês: 4,89% | Total acumulado: 31,50%

O Park chegou a 31,50% de avanço acumulado. A fundação está em 93%, a estrutura em 61% e a alvenaria em 39%. As instalações hidráulicas chegaram a 31%, enquanto as elétricas estão em 17%. Aos poucos, a construção avança para novas etapas.

Obras em fundação e início de estrutura

→ Green Park

Avanço do mês: 3,01% | Total acumulado: 27,64%

O Green Park chegou a 27,64% de avanço acumulado. A fundação está concluída e a estrutura chegou a 32%. A alvenaria está em 17%, enquanto as instalações hidráulicas e elétricas estão em 5% e 9%, respectivamente. É o começo de uma transformação que continua mês a mês.

→ Lumi Spark

Avanço do mês: 3,60% | Total acumulado: 21,80%

O Lumi Spark chegou a 21,80% de avanço acumulado, com a fundação concluída e a estrutura em 31%. A alvenaria está em 4%, marcando o início de mais uma etapa da construção.

→ Lumi Sphere

Avanço do mês: 2,43% | Total acumulado: 16,31%

O Lumi Sphere está com 16,31% de avanço acumulado. A fundação chegou a 98% e a estrutura a 8%. A obra está nas primeiras etapas, quando a base e a estrutura começam a dar forma ao projeto.

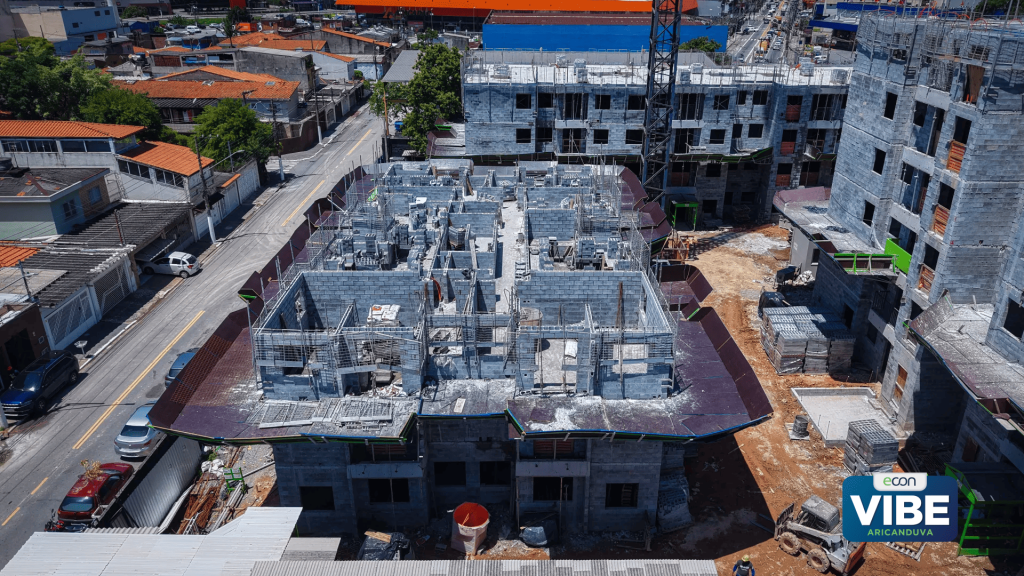

→ Vibe (Aricanduva)

Avanço do mês: 2,58% | Total acumulado: 18,59%

O Vibe chegou a 18,59% de avanço acumulado. A fundação está em 97% e a estrutura em 10%. A alvenaria e as instalações hidráulicas chegaram a 2%, marcando os primeiros passos dessas etapas.

→ Buono

Avanço do mês: 2,62% | Total acumulado: 14,63%

O Buono chegou a 14,63% de avanço acumulado. A fundação está em 96%, e a estrutura começou a avançar, chegando a 5%. As instalações hidráulicas estão em 4% e as elétricas em 5%.

→ New Vila Ema

Avanço do mês: 5,03% | Total acumulado: 18,49%

O New Vila Ema avançou 5,03% em setembro e chegou a 18,49% de avanço acumulado. A construção segue no início, com novas etapas a ganhar forma nos próximos meses.

→ Liv Parque do Carmo

Avanço do mês: 4,08% | Total acumulado: 15,29%

O Liv Parque do Carmo avançou 4,08% em setembro, chegando a 15,29% acumulado. É mais um mês de evolução na construção, acompanhando o desenvolvimento do empreendimento.

→ Flow

Avanço do mês: 2,68% | Total acumulado: 11,34%

O Flow chegou a 11,34% de avanço acumulado, com 2,68% de avanço em setembro. A obra segue no começo do caminho, etapa por etapa.

→ Spin

Avanço do mês: 3,06% | Total acumulado: 12,38%

O Spin avançou 3,06% em setembro e chegou a 12,38% de avanço acumulado. Aos poucos, o projeto continua saindo do papel e avançando na construção.

→ Evo

Avanço do mês: 2,31% | Total acumulado: 12,54%

O Evo chegou a 12,54% de avanço acumulado, com mais 2,31% em setembro. A obra continua avançando nas etapas iniciais de execução.

→ Tee

Avanço do mês: 1,38% | Total acumulado: 8,97%

O Tee avançou 1,38% no mês e chegou a 8,97% de avanço acumulado. É o começo de um processo que vai transformar o projeto em construção ao longo dos próximos meses.

→ Verdí

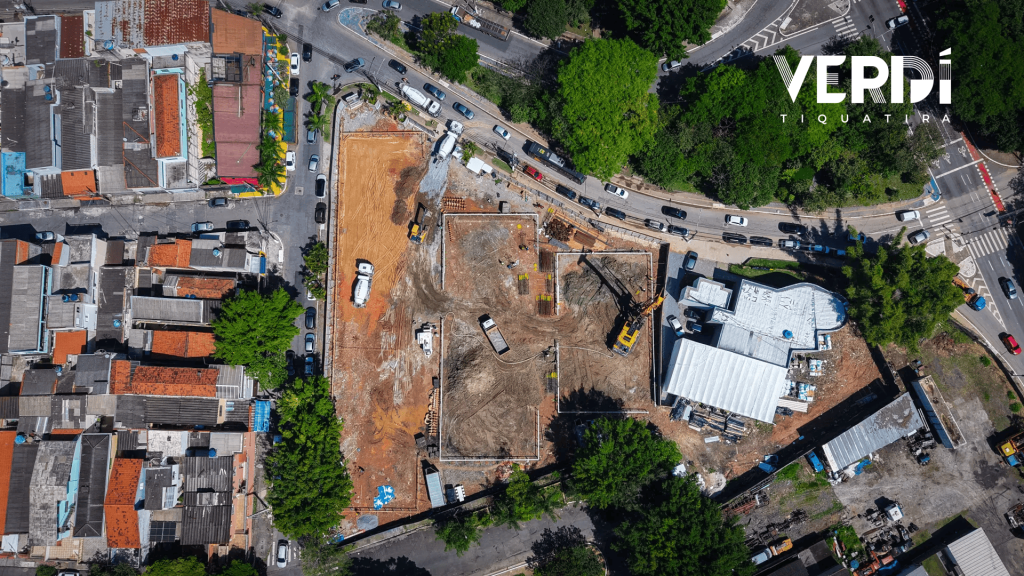

Avanço do mês: 0,58% | Total acumulado: 0,58%

O Verdí registrou 0,58% de avanço em setembro. É o primeiro passo dessa evolução, que poderá ser acompanhada nas próximas atualizações.

O que isso significa na prática?

Cada percentual representa uma parte do trabalho realizado no canteiro. Para entender melhor o andamento da obra, vale olhar também para as etapas:

  • Fundação: é a base que sustenta a construção.
  • Estrutura e alvenaria: correspondem à evolução da estrutura do edifício e à execução das paredes.
  • Instalações hidráulicas e elétricas: envolvem a infraestrutura necessária para água, esgoto e energia.
  • Acabamento e pintura: são etapas que dão forma aos ambientes e aproximam o empreendimento da sua configuração final.

Nem todas as etapas avançam ao mesmo tempo ou na mesma velocidade. Por isso, acompanhar o andamento da obra mês a mês ajuda a entender melhor o que já foi realizado e quais frentes continuam em execução.

Próximos passos

Em outubro, o acompanhamento continua. Cada novo relatório traz uma atualização do que avançou, das etapas em andamento e do caminho que ainda falta percorrer. Volte para conferir as próximas atualizações e acompanhe de perto a evolução do seu empreendimento.

Gostou de acompanhar este progresso?

Ver o seu apê tomando forma dá aquele frio na barriga, não é? E a Econ reconhece que transparência é a base de qualquer relação, por isso fazemos questão de mostrar cada tijolo colocado.

Queremos entregar o compromisso de quem constrói com pé no chão e olho no olho. Vamos dar o próximo passo?

  • Quer ver agora as imagens mais atualizadas da sua obra? Clique aqui.
  • Quer simular um financiamento e virar vizinho? Clique aqui.
  • Já é de casa? Veja seu contrato e evoluções: Clique aqui.

Autor

Eva | Econ Construtora

Eva | Econ Construtora

Equipe Econ

Categorias

Evolução de Obras

Tags

#evolução#obras#setembro 2026
Econ, onde o sonho vira lar

Econ, onde o sonho vira lar

Fale com um de nossos corretores agora mesmo!

Artigos relacionados

Acompanhe a evolução das obras da Econ em AGOSTO de 2026
Evolução de Obras

Acompanhe a evolução das obras da Econ em AGOSTO de 2026

Acompanhar a evolução da obra do seu novo lar é uma das partes mais gostosas de ver o sonho acontecer. Mês após mês, aquilo que começou como uma planta vai ganhando estrutura, paredes, instalações, acabamento e, pouco a pouco, a cara do futuro lar. Neste relatório atualizado de agosto de 2026, reunimos o andamento das […]

30 de set. de 202611 min
Acompanhe a evolução das obras da Econ em JULHO de 2026
Evolução de Obras

Acompanhe a evolução das obras da Econ em JULHO de 2026

Acompanhar a evolução da obra do seu novo lar é uma das etapas mais empolgantes da conquista do apartamento próprio. Aquele momento em que o projeto deixa de ser apenas uma planta no papel e passa a ganhar altura, forma e acabamento traz uma sensação indescritível de realização. Neste relatório atualizado de julho de 2026, […]

31 de ago. de 20268 min
Acompanhe a evolução das obras da Econ e veja o progresso do mês de JUNHO/2026
Evolução de Obras

Acompanhe a evolução das obras da Econ e veja o progresso do mês de JUNHO/2026

Diz o ditado que quem casa (ou decide investir no futuro) quer casa. Mas a verdade é que, depois de escolher o projeto perfeito, a parte mais emocionante é ver o sonho sair do papel de verdade. Acompanhar cada tijolo colocado, a pintura ganhando cor e as janelas brilhando no horizonte é o que faz […]

30 de jul. de 202612 min
Econ Construtora

Contato

  • Venda seu terreno
  • Regulamentos
  • Área do cliente

Navegação

  • Home
  • Imóveis
    • Imóveis na Zona Leste
    • Imóveis na Zona Norte
    • Imóveis na Zona Sul
    • Imóveis na Zona Oeste
    • Imóveis no Centro
    • Imóveis na Grande SP
  • Seja um Econsultor
  • Blog

Institucional

  • Sobre a Econ
  • Política de privacidade
  • Zoneamento e habitação
  • Certificados e prêmios

Nos reservamos o direito de alterar, a qualquer momento, sem prévio aviso, os preços das unidades anunciadas, fotos de decorados ilustrativos, bem como corrigir erros de digitação. Aplicam-se condições. Consulte seu Econsultor para maiores informações.

2001 - 2026 © Econ Construtora - Todos os direitos reservados
